Unterwerk Winkeln 220 kV (SG): Ersatz Primär- und FLT, SAS, Kommunikation und Nebenanlagen
- Bauherr
- Swissgrid AG
- Projektierung
- IUB Engineering AG
- Zeitraum
- 2024 - 2030
- Baukosten
- CHF 22 Mio.
- Leistungen
- Bauprojekt
- Auflageprojekt
- Ausschreibung
- Ausführungsprojekt
- Ausführung
- Inbetriebnahme
- Beschreibung
Das Unterwerk Winkeln ist ein strategisch bedeutender Netzknoten im 220-kV-Übertragungsnetz der Swissgrid und leistet einen wesentlichen Beitrag zur Stabilität und Versorgungssicherheit des schweizerischen Höchstspannungsnetzes.
Die Sekundärtechnik sowie die Nebenanlagen haben das Ende ihrer technischen Lebensdauer erreicht und werden erneuert. Ebenso werden die 220-kV-Kombiwandler (ausgenommen SBB-FU-Felder) ersetzt, während die übrigen Primärkomponenten bestehen bleiben. Im Rahmen des Projekts werden die Anlagen von Swissgrid weitgehend von jenen der Axpo entflochten. Zu diesem Zweck errichtet Swissgrid ein neues, eigenständiges Unterwerksgebäude (AIS). Das Projekt ist eines der BIM-Pilotprojekte von Swissgrid.

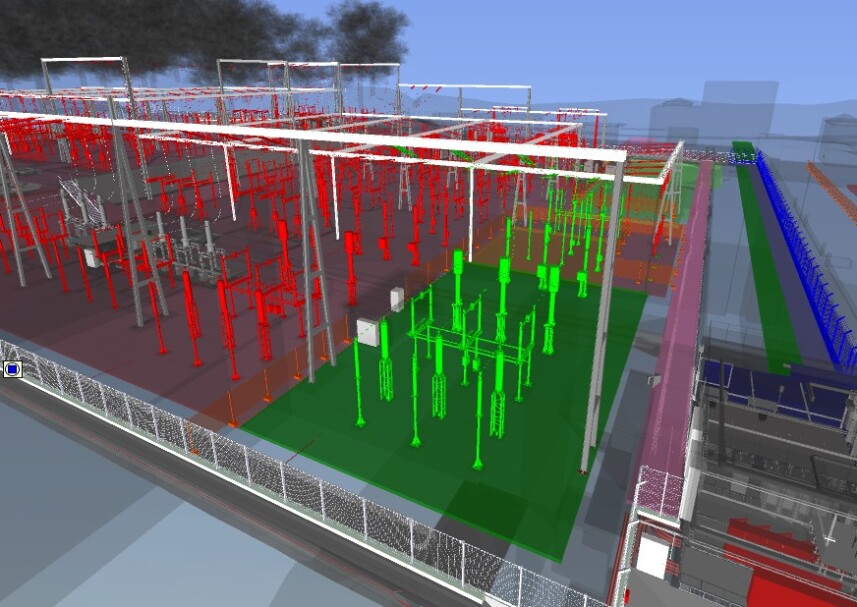

Die Leistungen umfassen die BIM-Gesamtkoordination aller Gewerke (Primäranlagen, Nebenanlagen, Sekundärtechnik, Hoch- und Tiefbau, HLKKS) sowie die Erarbeitung des BIM-Abwicklungsplans (BEP). Umgesetzt werden unter anderem die Use Cases Bestandsmodellierung, Erstellung und Koordination der Fachmodelle, modellbasierte Planerstellung, Planungs- und Dokumentenfreigabe, CDE (ACC), regelbasierte Datenprüfung, zentrales Kollaborationsmodell (PIM) und modellbasierte Ausschreibung. Ergänzend erfolgen Konzeptentwicklungen für BIM4Cable (Kabelmanagement), BIM und Brandschutz sowie eine modellbasierte Bauablaufplanung.
- Hauptdaten
- Neubau Unterwerksgebäude
- Sanierung sieben Feldhäuser
- Ersatz 30 Stk. 220 kV Kombiwandler
- Anpassung Erdung und Blitzschutz
- Anpassungen Fundamente Kabelrohrblöcke

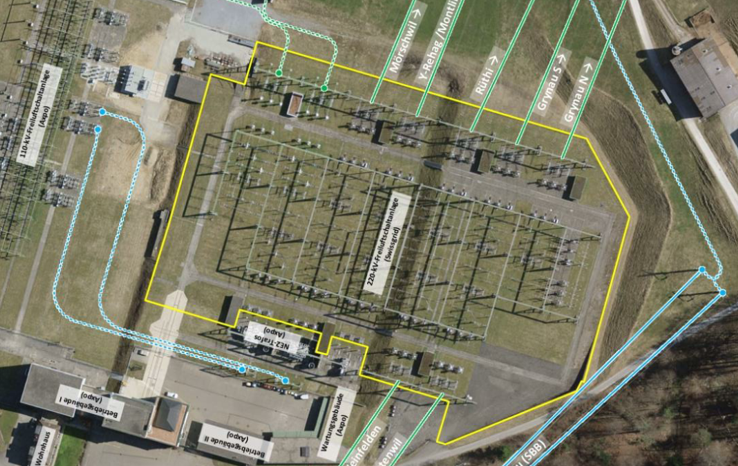

Gesamtübersicht und Projektperimeter

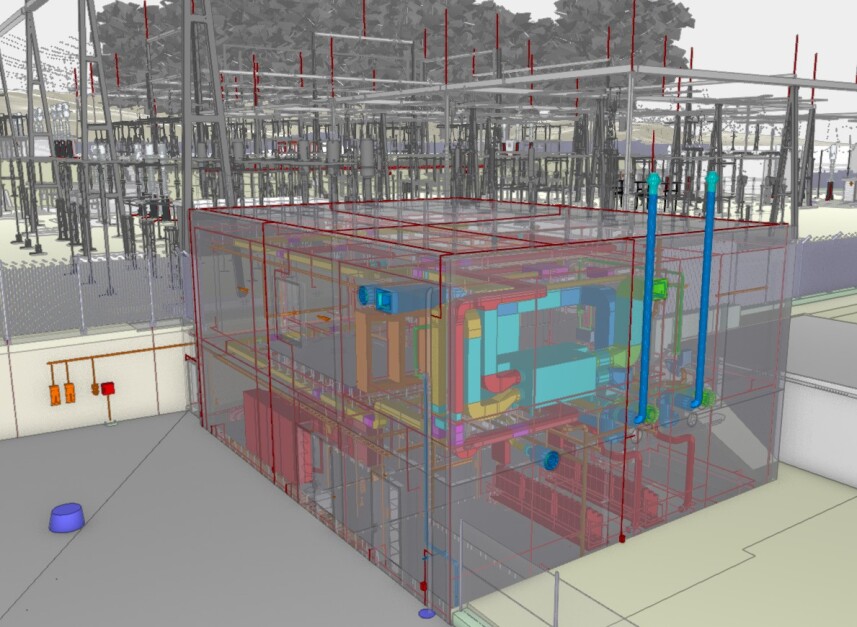

Neues AIS-Unterwerksgebäude mit Elektroinstallationen, Gebäudetechnik und Erdung
